Технологическая карта на монтаж витражей из алюминиевого профиля

Инструкция: этапы монтажа алюминиевых конструкций

Этап 1: Изучение монтажной схемы

Перед монтажом любой алюминиевой светопрозрачной конструкции обязательно изучаются её размеры, определяется месторасположение и выбирается средство крепежа. Определяется комплектность изделия согласно конструкторской документации, комплектовочной ведомости и накладной.

Существуют два типа светопрозрачных конструкций, отличающиеся по способу установки и крепления к конструкциям здания:

  • встраиваемый витраж с установкой в проём, который может выполнять роль внутренней перегородки
  • навесной фасад или витраж с боковым креплением к вертикальной стене, где монтажные кронштейны позволяют учитывать температурное расширение элементов конструкции

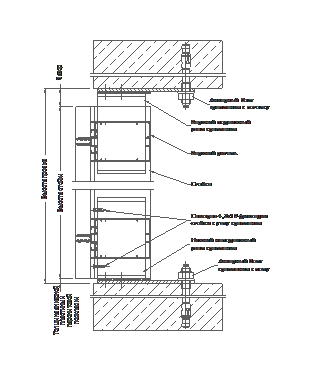

Конструкция витража представляет собой стоечно-ригельный каркас, где основными несущими элементами являются стойки. Соединительными и поддерживающими заполнение элементами являются горизонтальные ригели. Ригели соединяются со стойками через закладные детали, посредством самонарезающих винтов.

Образованные стойками и ригелями проёмы, заполняются листовым материалом: светопрозрачным или глухим, в т. ч. c утеплителем. В эти же проёмы могут быть установлены окна со створками и двери.

Этап 2: Предварительная подготовка проёмов, стен и монтажных швов

Стены здания и проёмы тщательно очищаются от разных загрязнений, масляных пятен, пыли и наледи. Поврежденные зоны восстанавливаются. Если требуется, то производится демонтаж старых изделий.

При монтаже встраиваемых витражей, в строительных проёмах согласно рабочей документации устанавливаются закладные детали для крепления элементов конструкции.

При установке навесных витражей монтажные кронштейны крепятся анкерами к стене.

Количество монтажных кронштейнов и их расположение должно соответствовать рабочей документации.

Этап 3: Подготовка площадки

Перед началом монтажа важно подготовить площадку для сборки элементов светопрозрачной конструкции по секциям с учётом используемых видов профиля. Также готовятся все необходимые для монтажных работ инструменты.

На подготовительной площадке устанавливаются подставки для сборки, которые должны иметь мягкое покрытие, обеспечивающее сохранность всех элементов.

Этап 4: Сборка секций

По маркировке на упаковке или на самой детали определяются элементы собираемой секции. Стойки, в соответствии с чертежом, раскладываются фигурной стороной профиля вверх на подготовленные подставки. Раскладка идёт так, чтобы закладные детали находились друг напротив друга. На закладные детали надеваются ригели, также фигурной стороной профиля вверх. Ригели крепятся к закладным деталям при помощи самонарезающихся винтов. На этом этапе определяется верх и низ секции.

У витража, устанавливаемого в проём, например у перегородки, на нижнем конце стойки закрепляется неподвижная стальная пластина. На верхнем конце стойки также закрепляется закладная деталь со стальной пластиной, которая выдвигается на расстояние до 50мм.

У навесного витража на нижнем конце стойки производится закрепление закладной детали, которая при монтаже входит в зацепление со стойкой нижестоящей секции витража.

Этап 5: Монтаж конструкции

Внимание! При монтаже витража подъёмными механизмами, важно обеспечить сохранность элементов секций и их декоративное покрытие. Для этого применяются текстильные стропы.

Различаются два способа монтажа: монтаж единой секции в проём и смешанный способ монтажа с последовательным соединением секций и ригелей.

Монтаж встраиваемого витража

Собранная секция устанавливается на проектное место. Стальные пластины стоек при этом должны совпасть с закладными деталями проёма.

Секция выравнивается по вертикали и горизонтали при помощи пузырькового уровня и отвеса и закрепляется: стальные пластины стоек привариваются к закладным деталям проёма электродуговой сваркой.

Внимание! При применении электродуговой сварки важно защитить поверхности элементов витража от попадания искр и окалины несгораемым материалом, таким как асбестовая ткань, мокрая кошма или листовая сталь.

Допускается способ крепления секции путём пристреливания пластин стоек пороховым пистолетом или шурупами в предварительно установленные пластмассовые дюбели.

Монтаж навесного витража

Секция навесного витража крепится нижним концом стойки к стене здания, посредством монтажного узла, состоящего из 2-х деталей, которые должны быть закреплены на стене и к стойкам секции крепежным комплектом (болт, гайка, шайба) через отверстия, выполненные изготовителем профиля. Секция устанавливается с опорой на эти детали, её положение регулируется: выравниваются зазоры между деталями и расстояние от стены до стойки секции согласно конструкторской документации. Положение деталей фиксируется путём затягивания гаек. Также секция регулируется по высоте, обеспечивая горизонтальность ригелей. После этого происходит фиксация положения секции путем приваривания электродуговой сваркой квадратных шайб к боковым пластинам деталей монтажного узла.

Внимание! При применении электродуговой сварки важно защитить все элементы монтируемой секции от попадания искр и окалины несгораемым материалом, таким как асбестовая ткань, мокрая кошма или листовая сталь.

Сварочные швы зачищаются от шлака и покрываются грунтовкой на два слоя. При этом верх монтируемой секции удерживается от опрокидывания технологическими приспособлениями.

Монтаж вышестоящей секции витража производится в такой же последовательности как и нижестоящей секции. При этом стыковка стоек секций происходит через закладную деталь (монтажный узел), установленную на нижнем конце стойки вышестоящий секции, которая входит во внутреннюю полость верхнего конца стойки нижестоящей секции. Таким образом осуществляется крепление верха нижестоящей секции и обеспечивается соосность стыковки стоек.

Между стойками, в местах стыка, должен быть оставлен зазор, учитывающий термическое расширение стоек. Величина зазора должна соответствовать конструкторской документации. После выверки секций по горизонтали и вертикали, их окончательного крепления, зазор заполняется силиконовым герметиком.

Этап 6: Утепление присоединительных швов

Конструкция витража, установленного в проём, предусматривает по всему периметру технологический и конструктивный зазор, равный в среднем 30 мм. На крайние стойки и верхний ригель устанавливаются нащельники. На нижний ригель устанавливается слив. Нащельники и слив крепятся к стойкам и ригелям самонарезающими винтами. Размеры и форма нащельников и слива, тип дистанционных подкладок под нащельниками и сливом, размеры самонарезающих винтов должны соответствовать конструкторской документации.

Со стороны помещения, технологический зазор заполняется утеплителем (минеральной ватой, пенополистиролом, паклей и др.), фиксируется и герметизируется монтажной пеной.

Откосы строительного проема штукатурятся с полным перекрытием зазора.

В процессе оштукатуривания, оставляется паз между стойками (ригелями) витража и штукатуркой на глубину 5-10 мм равный по ширине 2-4 мм.После полного высыхания штукатурки, паз заполняется силиконовым герметиком.

Внимание! При проведении штукатурных работ, необходимо, полностью защитить (укрыть) элементы витража от попадания раствора, чтобы не вызвать повреждение полимерно-порошкового покрытия.

Если монтаж витража проводится в подготовленный и оформленный строительный проём, то перекрытие зазора производится дополнительными нащельниками с креплением последних в нахлёст к элементам витража самонарезающими винтами.

Места примыкания нащельников к оформленному проему заполняются силиконовым герметиком.

Этап 7: Установка стеклопакетов, стекла или иного заполнения

Внимание! Стеклопакеты необходимо транспортировать и хранить в таре или кассетах, обеспечивающих одновременную опору всех стекол пакета и предотвращющих сползание стекол.

До установки стеклопакетов необходимо определить базовую (опорную) грань стеклопакета, которая имеет специальную метку, нанесенную изготовителем и убедиться, что базовая грань образует с плоскостью стеклопакета угол 90°, т.е. не произошло деформации герметизирующей ленты. На базовую грань стеклопакета устанавливаются подкладки путём вдавливания их в герметизирующую ленту до соприкосновения с торцами стекол.

На нижний ригель проёма витража устанавливаются опорные подкладки: разные для

одинарного стекла, для однокамерного стеклопакета или иного заполнения толщиной 21-24 мм, или же для двухкамерного стеклопакета или иного заполнения толщиной 35-40 мм.

Опорные подкладки должны располагаться на расстоянии 100 мм от стойки витража при величине проема менее 2500 мм.

При монтаже в витражный проём стеклопакета или иного заполнения соответствующей толщины, по всей длине стоек и ригелей, в центральный ручей профиля, напротив крепежных отверстий прижима, устанавливаются дистанционные термоизолирующие вставки.

С использованием монтажных ручек-присосок в проём витража на опорные подкладки установливается стекло или стеклопакет. При монтаже стеклопакетов необходимо убедится, что подкладки совпадают с опорными подкладками на ригеле.

Временно стекло (стеклопакет) крепится к верхнему и нижнему ригелю технологическими прижимами из профиля. Прижимы должны иметь резиновые уплотнители.

Вдоль стоек с перехлестом кромок стекол (стеклопакетов) или иного заполнения и нащельников клеится самоклеющаяся бутиловая лента на тканной, бумажной или фольгированной основе. Ширина ленты 50 мм, толщина 1-1,5 мм.

На стойки устанавливаются прижимы с резиновыми уплотнителями и крепятся самонарезающими винтами диаметром 6 мм. При этом используется электрический шуруповерт. Прижимы должны полностью прилегать на несущий профиль витража или дистанционные термоизолирующие вставки.

С ригелей снимаются временные технологические прижимы. Герметизация бутиловой лентой и крепление прижима на горизонтальных ригелях проводится также, как на стойках, но после установки стекла (стеклопакета) или иного заполнения с другой стороны ригеля.

На прижимы, путем защелкивания, устанавливаются декоративно-защитные крышки:

сначала на ригели, потом на стойки.

Этап 8: Установка окон и дверей

Порядок монтажа окон со створками производится также, как любое другое заполнение: с опорными подкладками и бутиловой лентой. Крепление осуществляется теми же прижимами, что и заполнение с другой стороны стойки или ригеля. Монтаж дверей отличается только тем, что порог дверной коробки опирается на «чистый» пол, а

стойки дверной коробки дополнительно крепятся к стойкам витража самонарезающими винтами.

Этап 9: Установка декоративных накладок на прижимные планки

Заключительная часть монтажа — установка прижимных планок и декоративных накладок, регулировка открывающихся элементов алюминиевого профиля, уборка строительного мусора и подготовка конструкции к сдаче Заказчику.
